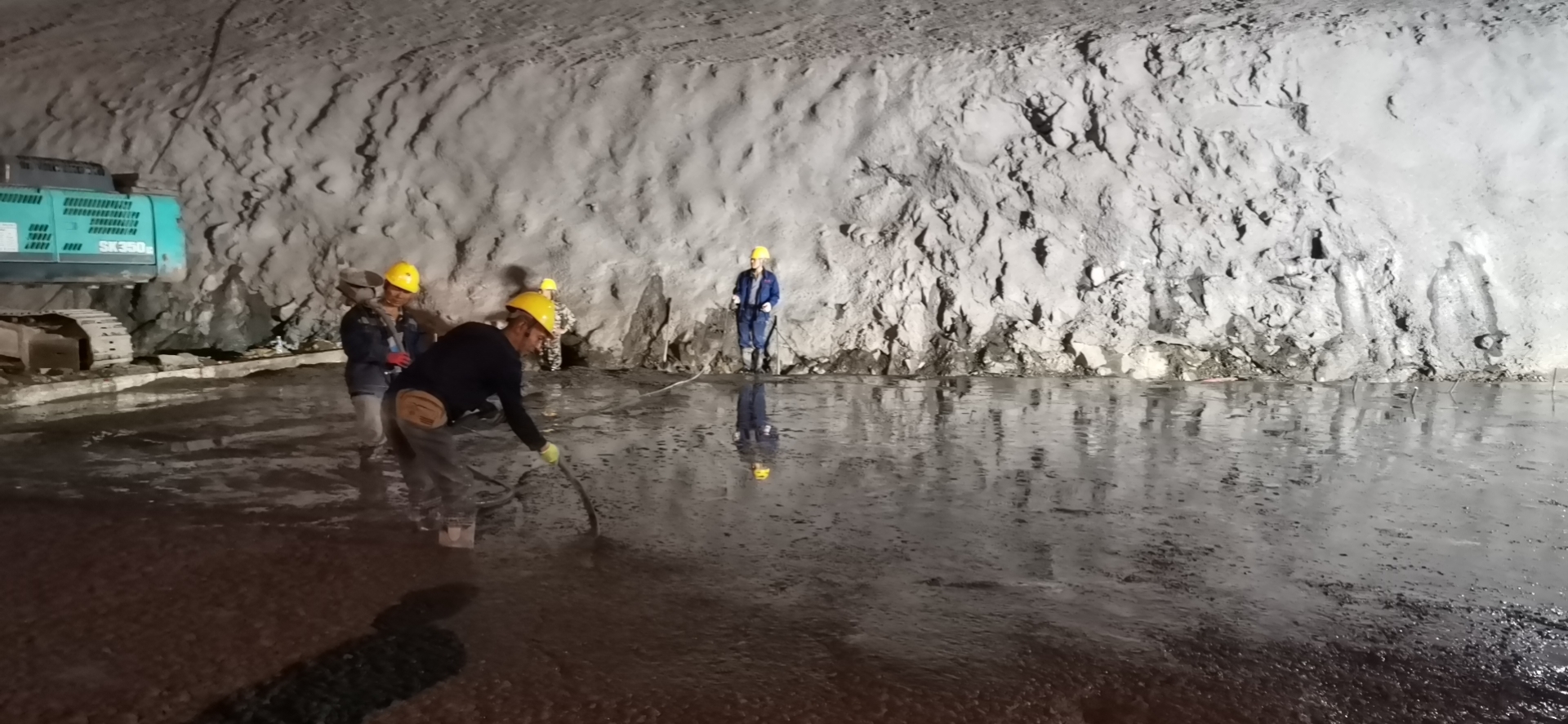

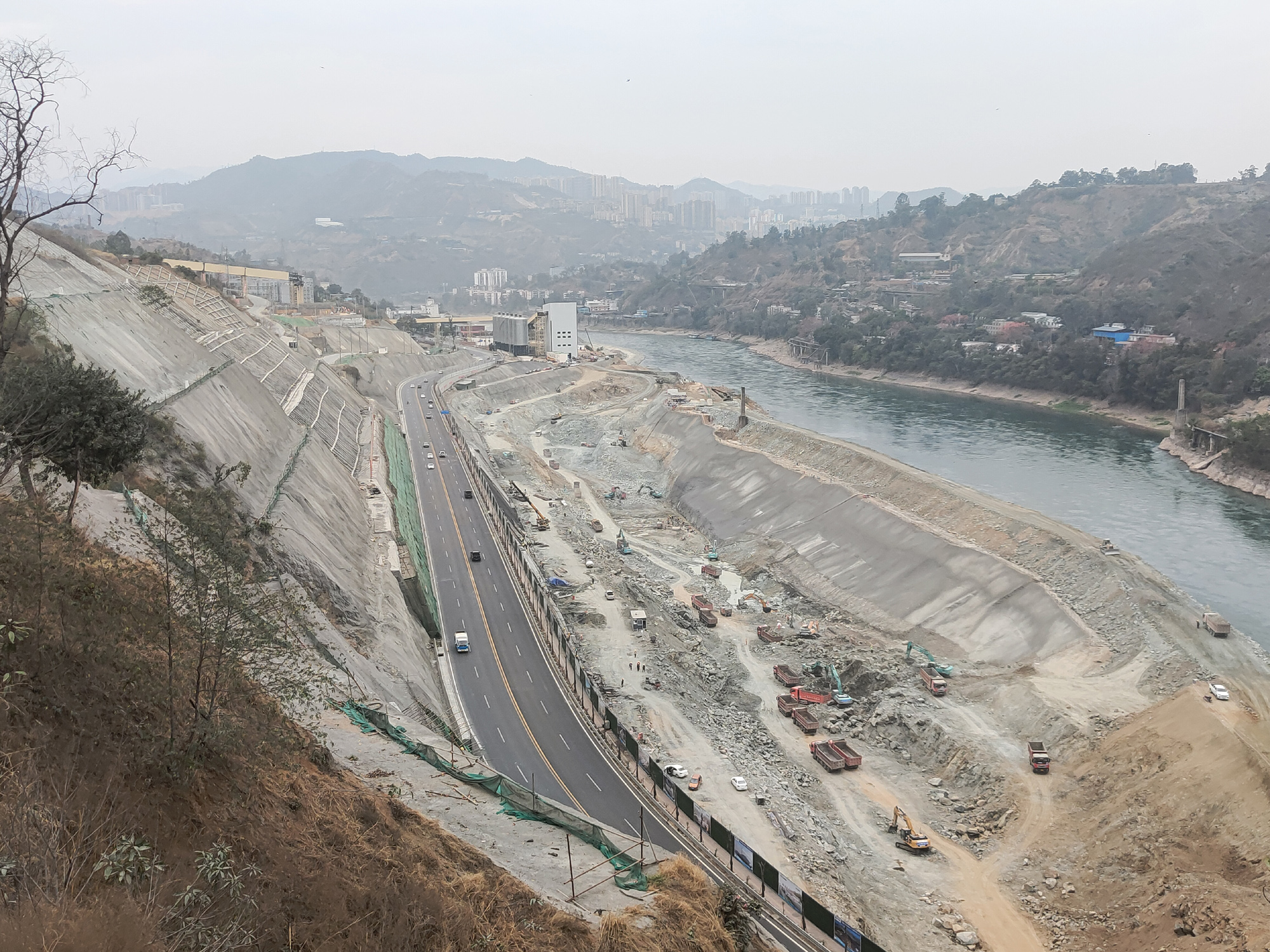

2月27日,,bm11222宝马娱乐网站能源攀水电公司金沙江银江水电站导流明渠纵向围堰基础首仓混凝土最先浇筑,,较条约约定提前1个月,,为今年导流明渠具备过流条件和大江截流迈出要害性的一步。。
据悉,,银江水电站导流明渠工程自2020年9月20日开工以来,,受种种因素影响,,难以实现周全开挖的时势。。对此,,攀水电公司多次组织参建各方研究,,接纳步伐:一是自动与相关单位相同协调,,实时解决问题,,确保迁改事情顺遂举行;;;二是调解导流明渠开挖计划,,实时启动具备施工条件部位的开挖;;;三是组织开展“勠力奋战三百天,,打赢截流攻坚战”运动,,调动参建各方起劲性,,确保各项节点目的按期推进;;;四是优化施工组织设计,,确保纵向围堰及坝身段混凝土浇筑按期完成;;;五是组织召开日碰头会,,检查和落实逐日施工使命,,催促施工单位强化施人为源投入,,一连开展夜间施工。。
自bm11222宝马娱乐网站能源2019年接手银江水电站以来,,攀水电公司和各参建单位的配合起劲,,一直攻坚克难,,实现了“开工不歇工”的郑重允许,,同时公司自我加压,,认真剖析工程的特点和难点,,提出了提前一年大江截流的作战目的,,已被bm11222宝马娱乐网站集团列为向党的百年华诞献礼工程之一。。现在导流明渠工程正在主要有序施工,,公司将一直细化目的,,接纳越发有力的步伐,,严酷凭证“勠力奋战三百天,,打赢截流攻坚战”运动要求,,凝心聚力、攻坚克难,,确保今年大江截流主要目的使命准期实现。。
